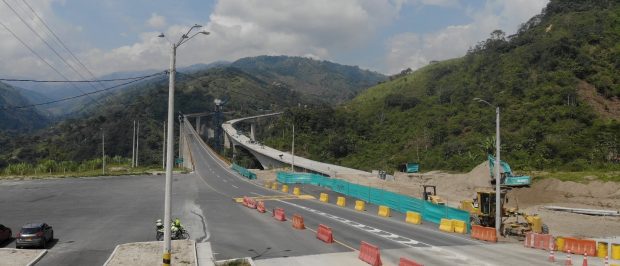

Avance de obra


 Puentes Unidad Funcional 1

Puentes Unidad Funcional 1 – Calzada Izquierda

Levantamiento del Evento Eximente de Responsabilidad

Puentes Unidad Funcional 2 – Calzada Derecha

Puente 20 K13+900-K14+733 Tramo 3 Calzada Derecha UF2

Puente 20

Avance físico acumulado

85%

Fecha de inicio: 25/02/2020

Avance de Actividades

Durante el periodo se continúa la construcción del puente 20 CD, así:

En el Puente 20 Calzada Derecha, se han realizado actividades preliminares de movilización e instalación, localización y replanteo de los ejes, pilotes y dados de fundación, desmonte y limpieza en los ejes 2 al 6.

EJE 1 – K13+899,400

Se tiene excavado y construido los 2 pilotes, asimismo, el estribo 1. Se ha realizado la construcción de gaviones en cercanía a estribo 1 de Puente 20 CI. Durante el periodo se realiza cajeo y adecuación de la zona del estribo, la instalación de acero de refuerzo, encofrado y vaciado en concreto del estribo 1. Posteriormente, se da apertura a las actividades de adecuación del terreno e instalación de formaletas para plataforma de viga cajón.

EJE 2 – K14+004,956

Infraestructura

Se tiene excavado y construido los 6 pilotes. Se tiene construido el dado de fundación. En total, 20,0 ml han sido construidos de la columna (9 tramos).

Superestructura

Se tiene fundidas las dovelas DSC, D1 – D1a hasta las  D14-D14a. Se tienen tensionados los cables negativos 11I-11D, 21I-21D, 31I-31D, 41I-41D y 51I, 51D, 52I, 52D, 61I, 61D, 62I, 62D, 71I, 71D, 81I, 81D, 91I, 91D, 101I, 101D, 111I, 111D, 121I, 121D, 131I, 131D, 141I, 141D, 142I y 142D (cables de reserva). Se tienen instalados los carros de avance.

Durante el periodo se realiza la construcción de las dovela D14-D14a, y el tensionamiento de los cables 141I, 141D, 142I y 142D (cables de reserva) en la Dovela 14. Pendiente dovela de cierre a mayores y la construcción de la viga cajón a menores.

EJE 3 – K14+149,956

Infraestructura

Se tienen excavados y construidos los 4 pilotes correspondientes al 9, 10, 11, y 12. También, se tiene fundido el dado de fundación. 20.0 ml de columna han sido construidos (9 tramos).

Superestructura

Se tiene fundidas las dovelas DSC, D1 – D1a hasta las D14-D14a. Se tienen tensionados los cables negativos 11I-11D, 21I-21D, 31I-31D, 41I-41D, 51I-51D, 52I-52D, 61I, 61D, 62I, 62D, 71I, 72D, 81I , 81D, 91I, 92D, 101I, 101D, 111I, 111D, 121I, 121D, 131I, 131D, 141I, 141D,  142 I y 142D (cables de reserva). Se tienen instalados los carros de avance.

En el periodo se realiza tensionamiento de los cables 141I, 141D, 142 I y 142D (cables de reserva) en la Dovela 14.

EJE 4 – K14+307,456

Infraestructura

Se tiene excavado y construido los 16 pilotes. También se tiene construido el dado de fundación. Durante el periodo se realiza la construcción del tramo 17. En total han sido construidos 86 metros lineales de columna (17 tramos).

Superestructura

Se tiene fundida las dovelas DSC, D1-D1a hasta las D9-D9a. Se tiene tensionados los cables negativos 11I, 11D, 21I, 21D, 31I, 31D, 41I, 41D, 51I, 51D, 61I , 61D, 71I, 71D, 72I , 72D, 81I, 81D, 82I Y 82D.

Durante el periodo se realiza la construcción de la dovela D6-D6a hasta la D9-D9a. También se realiza tensionamiento de cables 61I, 61D, 71I, 71D, 72I, 72D, 81I, 81D, 82I Y 82D.

EJE 5 – K14+477,456

Infraestructura

Se tienen completados los pilotes del eje 5 del N° 31 al N° 36 y del N° 27 al N° 30 del eje 5. También se tiene fundido el dado de fundación. Durante el periodo se realiza la instalación de acero de refuerzo, encofrado y colocación de concreto del tramo 26 de la elevación de la columna. En total 84 metros lineales de la columna han sido construidos (26 tramos).

Superestructura

Se tiene  fundida la Dovela DSC, D1-D1a hasta la D6-D6a. Se tiene tensionados los cables negativos 12I, 12D, 11I, 11D, 21I, 21D, 31I, 31D, 41I, 41D, 51I, 51D, 61I Y 61D.

Durante el periodo se realiza la construcción de la dovela D4-D4a hasta la D6-D6a, y se realiza tensionamiento de cables negativos 41I, 41D, 51I, 51D, 61I Y 61D.

EJE 6 – K14+647,456

Se tienen completados los pilotes del eje 6 del N° 37 al N° 42. Asimismo, se tiene construido el dado de fundación. En total 20.00 ml de columna han sido construidos (7 tramos).

Superestructura

Se tiene  fundida Dovela DSC, D1-D1a hasta las D8-D8a. Se tiene tensionados los cables negativos 11I, 11D, 21I, 21D, 31I, 31D, 41I, 41D, 51I, 51D,  61I, 61D, 71I, 71D, 81I Y 81D.

Durante el periodo se realiza la construcción de la dovela D6-D6a hasta la D8-D8a, y se realiza tensionamiento de cables negativos 61I, 61D, 71I, 71D, 81I Y 81D.

EJE 7 – K14 + 732,432

Se han realizado actividades de localización y explanación para la adecuación de plataforma. Se tiene excavado y construido los pilotes 43 y 44. Durante el periodo el frente se encuentra Inactivo


Puente Rovira K0+000 Subsector 1

Puente Rovira

Avance físico acumulado

100%

Fecha de inicio: 02/05/2019

Avance de Actividades

Se finalizaron las actividades preliminares, infraestructura, superestructura y complementarios del puente del puente.

En el periodo se realiza instalación de capa de mezcla asfáltica (5cm) sobre la losa del puente.






Puente 15 K12+413-K12+484

Puente 15

Avance físico acumulado

100%

Fecha de inicio: 02/05/2019

Avance de Actividades

Se tienen finalizadas las actividades preliminares (localización, replanteo, desmonte y limpieza), infraestructura, superestructura y complementarios. Se cuenta con carpeta asfáltica 5cm (MDC-19) en la calzada de puente. Se han realizado actividades de perforación e instalación pernos de 3 metros talud inferior sector estribo 2. Asimismo, la perforación e instalación lloraderos de 0,5 metros.

Durante el periodo se continúan las actividades de perforación e instalación pernos de 3 metros talud inferior sector estribo 2. Asimismo, la perforación e instalación lloraderos de 0,5 metros. También, se realiza  Instalación malla electrosoldada en talud inferior izquierdo.


Puente 16 K12+512 - K12+633 Tramo 3 CI

Puente 16

Avance físico acumulado

100%

Fecha de inicio: 02/04/2019

Avance de Actividades

Se encuentran finalizadas las actividades preliminares (localización, replanteo, desmonte y limpieza), infraestructura, superestructura y complementarios. La calzada del puente cuenta con carpeta asfáltica 5cm (MDC-19).


Puente 20 K13+926 - K14+689 Tramo 3 Calzada Izquierda

Puente 20

Avance físico acumulado

100%

Fecha de inicio: 10/01/2018

Avance de Actividades

Las actividades preliminares, infraestructura, superestructura y complementarios se encuentran finalizadas. Se tiene instalación de carpeta asfáltica MDC-19 e=5cm sobre la calzada del puente. Durante el periodo se realiza prueba de carga al Puente.
