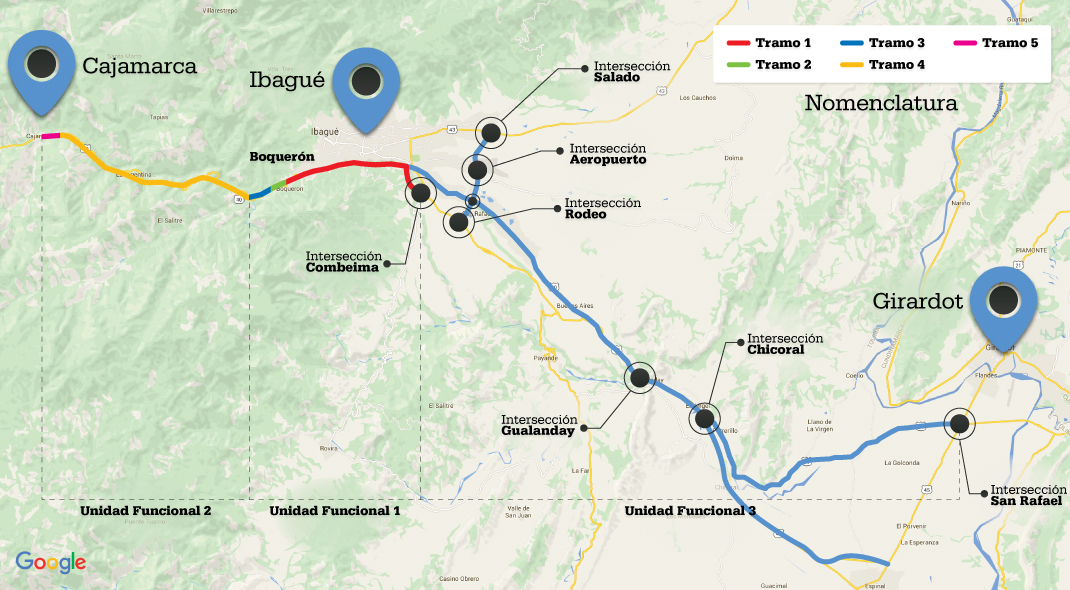

Unidades funcionales


Esquema general

Esquema general

Unidad Funcional 1

Unidad Funcional 1

Subsectores


Subsector 1 Combeima - Boquerón

Ubicación: Desde el K 0+000 al K 10+525.
Longitud: 10,52 Km
Alcance Básico: Construcción Segunda Calzada

Avance de las obras
Puente No. 2 Combeima

Fecha de inicio: 16 de abril de 2016

Descripción de obras especiales

Subsector 1 Combeima a Boquerón

  • Inicio K 0+000
  • Destino: K 10+525
  • Longitud: 10,52 kilometros

Intervención prevista: Construcción segunda calzada

Subsector Calzada derecha Boquerón a Valle del Cocora

  • Inicio K12+123
  • Destino: K15+274
  • Longitud: 3.151 kilometros

Intervención prevista: Construcción doble calzada

Subsector 3 - Calzada izquierda Boquerón - Valle del Cocora

  • Inicio K 12+086
  • Destino: K 14+824
  • Longitud: 2.738 kilometros

Intervención prevista: Construcción Doble Calzada


Subsector 2 Variante Calzada izquierda Boquerón - Boquerón

Ubicación: entre el K10+525 y el K12+086
Longitud: 1,116 Km
Alcance básico: Construcción Doble Calzada
Fecha de inicio: 26 de enero de 2017
Finalización: 16 de Abril de 202


Subsector 3 Calzada izquierda Boquerón - Valle de Cócora

Ubicación: entre el K 12+056 y  el K 14+824.
Longitud: 2.738 Km
Alcance básico: Construcción doble calzada calzada.
Fecha de inicio: 29 de marzo de 2017
Finalización: 16 de abril de 2017


Subsector 2 Variante Calzada derecha Boqueron a Boqueron

Ubicación: entre el K10+557 y el K12+123
Longitud: 1,566 Km
Alcance básico: Construcción Doble Calzada
Fecha de inicio: 18 de diciembre de 2017
Finalización: 02 de agosto de 2024


Subsector 3 Calzada derecha Boqueron a Valle del cocora

Ubicación: entre el K 12+123 y  el K 15+274.
Longitud: 3.151 Km
Alcance básico: Construcción doble calzada calzada.
Fecha de inicio: 18 de diciembre de 2017
Finalización: 02 de agosto de 2024


Subsectores

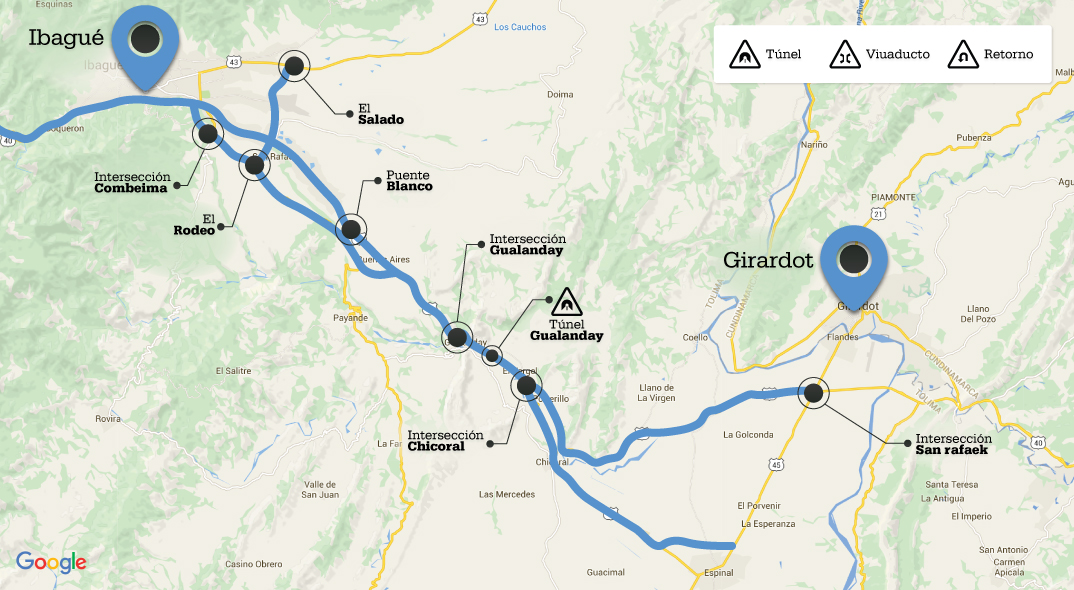

Unidad Funcional 3

Unidad Funcional 3

Subsectores


Subsector 1

Sistema vial existente Girardot – Ibagué – Cajamarca

Ubicación: PR50+000 Ruta 4003 al PR23+833 Ruta 4004B.
Longitud: 145 Km
Alcance: Operación y mantenimiento del sistema vial existente.
Plazo de Ejecución: Fecha efectiva de la entrega de la infraestructura por
parte de la ANI.
